- Công tác vật liệu lên trên tầng 3 trung tâm phục hồi chức năng.
- Gia công cốt thép dầm, sàn, sân phơi tầng mái trung tâm phục hồi chức năng.
- Khoan cắt lắp đặt đường điện tầng 2.
- Khoan cắt lắp đặt ống đường điện tầng 2.
- Bảo dưỡng bê tông.
Ngày 23/09/2016;
- Trát 43,3m² phía trong tường hành lang phòng sục và phòng xông.
- Trát 9,88m² tường ngoài phòng sục.
Ngày 24/09/2016;
- Đổ 18m³ bê tông dầm, sàn , sân phơi tầng mái trung tâm phục hồi chức năng.
- Trát 7m² trong tường tầng 1 vị trí phòng sục.
- Trát 19,76 m² trong tường tầng 1 vị trí hành lang sảnh chính trung tâm phục hồi chức năng.
- Trát 11,02 m² trong tường tầng 1 vị trí hành lang sảnh phụ trung tâm phục hồi chức năng.
- Xây 1,58m³ tường trục 1 – 1.
Ngày 25/09/2016;
- Trát 24,5m² tường trong tầng 1 vị trí phòng xông ướt trung tâm phục hồi chức năng.
- Trát 15,34m² tường trong tầng 1 vị trí phòng thuốc bắc.
Ngày 26/09/2016;
- Xây 2,8 m³ tường tầng 3 trung tâm phục hồi chức năng.
- Trát 63,5m² tường trong tầng 1 vị trí phòng vệ sinh.
- Trát 22,23m² tường trong tầng 1 vị trí phòng máy xông.
- Trát 9,25m² tường trong tầng 1 vị trí phòng xông khô.
- Trát 18m² tường trong tầng 2 vị trí trục A – A.
Ngày 27/09/2016;
- Xây 1,89m³ tường tầng 3 trục 1 – 1.
- Xây 3,3m³ tường tầng 3 trục A – A.
- Trát 14m² tường trong tầng 1 vị trí cầu thang bộ.
Ngày 28/09/2016;
- Xây 2,64m³ tường tầng 3 trục A – A.
- Xây 10,36m³ tường tầng 3 phòng VIP 2.
- Trát 83,22m² tường trong tầng 1 vị trí cạnh cửa các phòng của tầng.
Một số hình ảnh tại công trường;
Đổ bê tông dầm, sàn, sân phơi tầng mái (Ảnh 1).

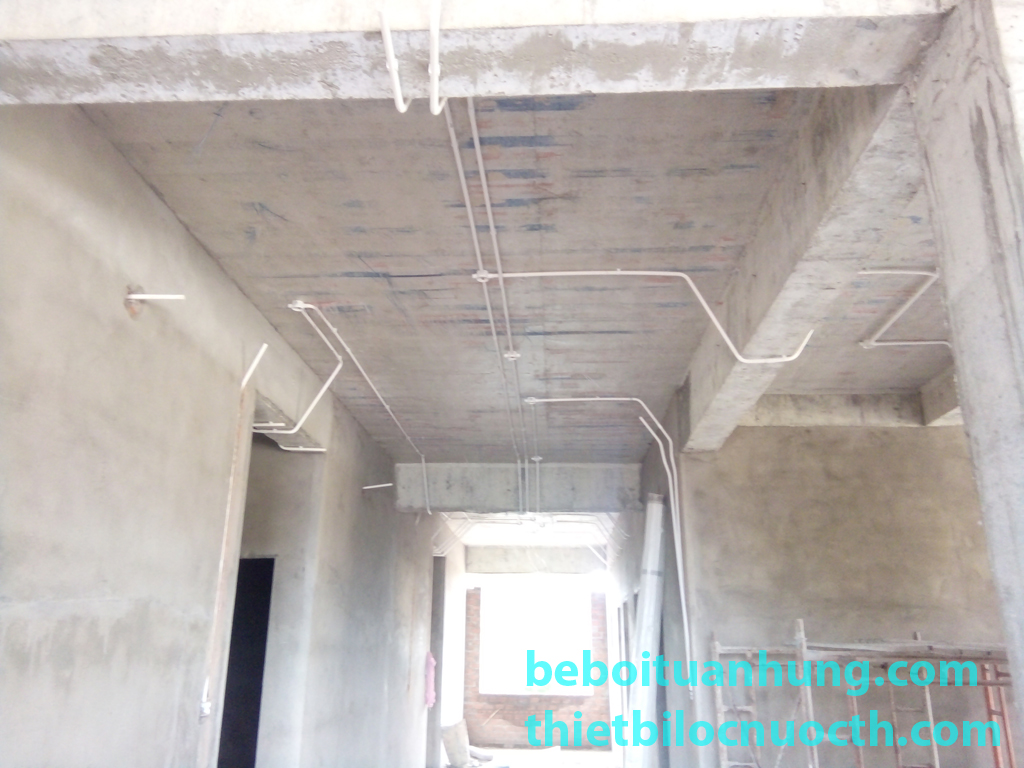

Lắp đặt đường điện tầng 2 (Ảnh 2).

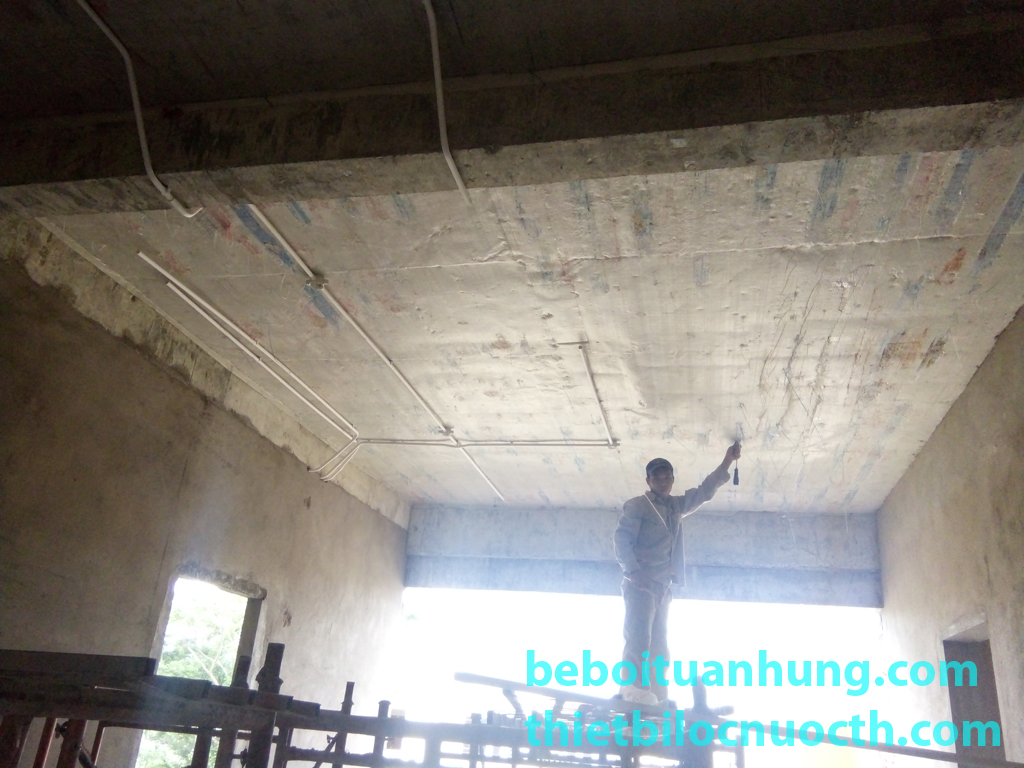

Lắp đặt đường ống điện tầng 2 (Ảnh 3).

Trát cạnh cửa các phòng trung tâm phục hồi chức năng (Ảnh 4).

Xây tường tầng 3 trung tâm phục hồi chức năng (Ảnh 5).
Hà Nội, Ngày 29 Tháng 09 Năm 2016
