-Dọn vệ sinh nền tầng 1 trung tâm phục hồi chức năng.
-Kéo dây hệ thống âm thanh .
-Kéo dây hệ thống mạng, điện thoại.
-Kéo dây đèn chiếu sáng.
-Lắp đặt đường ống thoát điều hòa.
-Đục tường đi ống đồng.
-Kéo dây điện thoại tầng 2.
-Kéo dây đèn báo sự cố, EXIT tầng 2.
-Kéo dây cáp nguồn máy xông tầng 2.
-Kéo dây cáp nguồn tủ tầng 2.
-Kéo dây ổ cắm phòng VIP tầng 3 trung tâm phục hồi chức năng.
-Lắp đặt ống thoát điều hòa.
-Lắp đặt đường nước thoát tầng 2
-Kéo cáp nguồn máy xông tầng 3 trung tâm phục hồi chức năng.
-Trát tường đường ống nước tầng 3.
-Gia công cốt thép sàn khu bể sục trung tâm phục hồi chức năng.
-Lắp đặt hệ thống nước tầng 2.
Ngày 05/11/2016;
-Xây 0,42m³ tường kho tầng 1 trung tâm phục hồi chức năng.
Ngày 06/11/2016;
-Rải 10m³ đá, san, đầm nền tầng 1 trung tâm phục hồi chức năng.
-Trát 4,2m² tường kho tầng 1.
-Đổ 131,4m² bê tông lót nền tầng 1.
Ngày 07/11/2016;
-Ốp 15,66 m² tường ngoài trục 1 – 4.
Ngày 08/11/2016;
-Trát 433,5m ² tường ngoài trục 1 – 4.
-Ốp 4,8m² gạch thẻ tường ngoài trục 4 – 1.
Một số hình ảnh tại công trường;

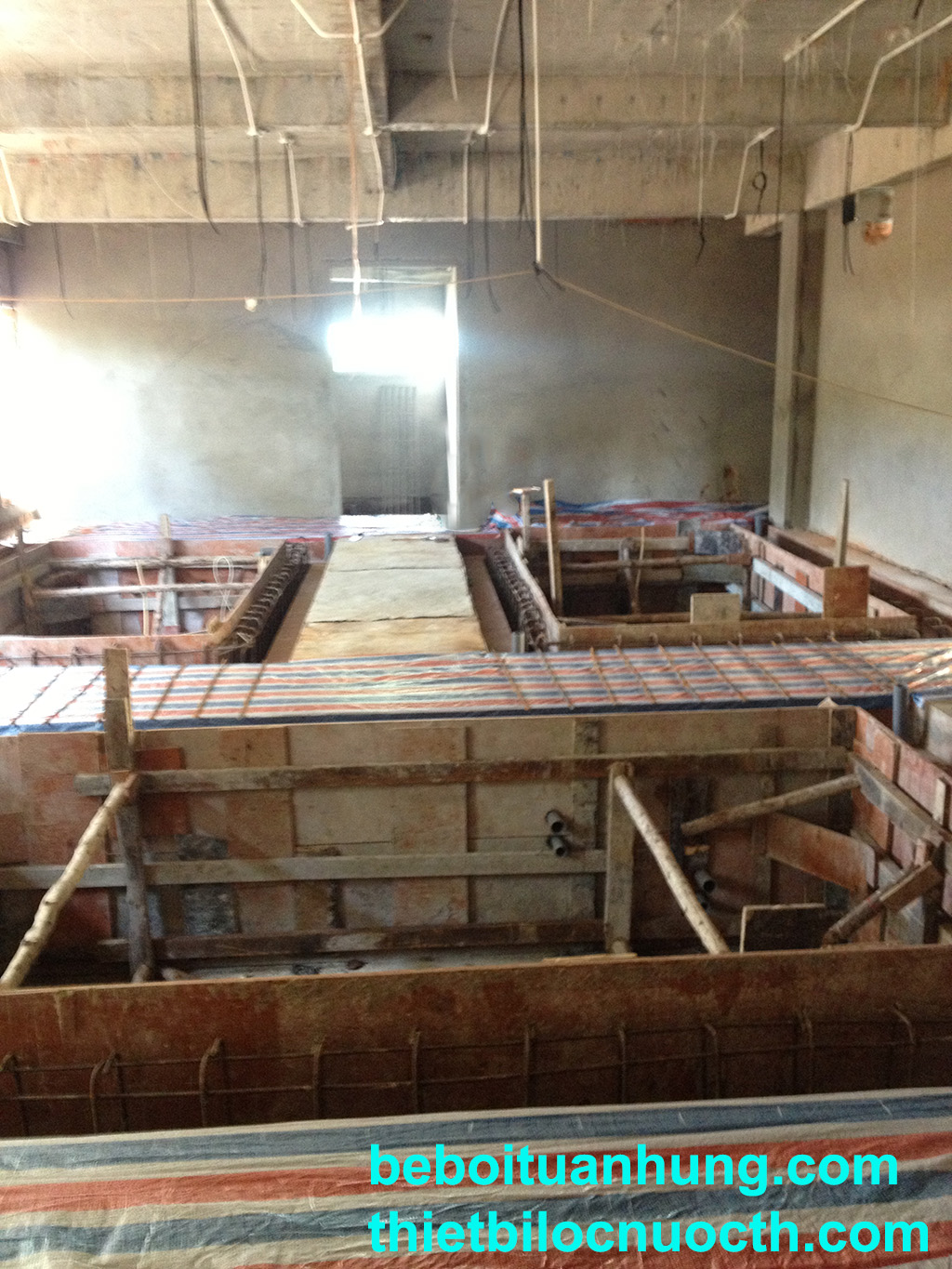

Gia công cốt thép sàn khu bể sục trung tâm phụchồi chức năng (Ảnh 1).

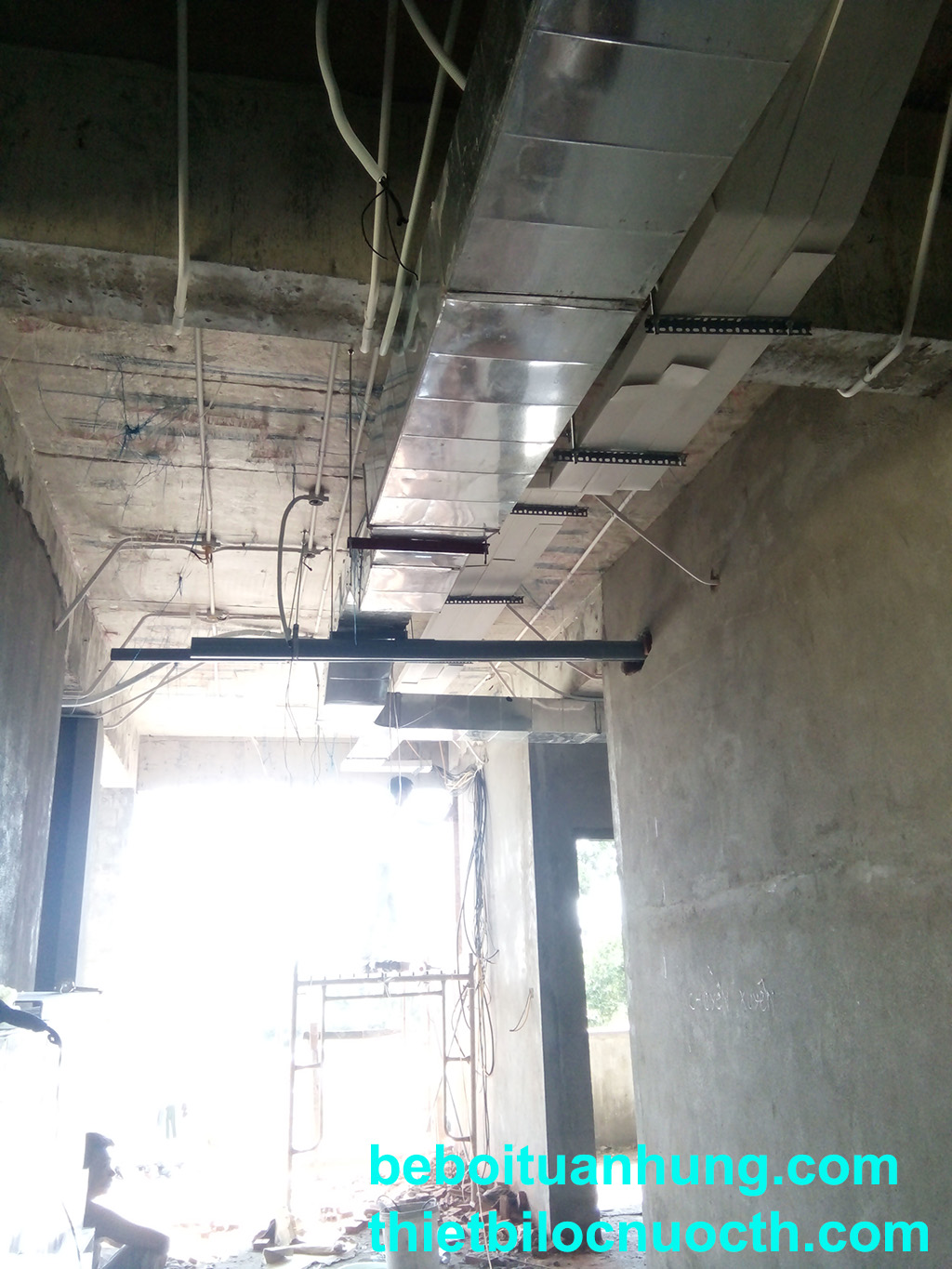

Lắp đặt hệ thống nước tầng 2 trung tâm phục hồichức năng (Ảnh 2).

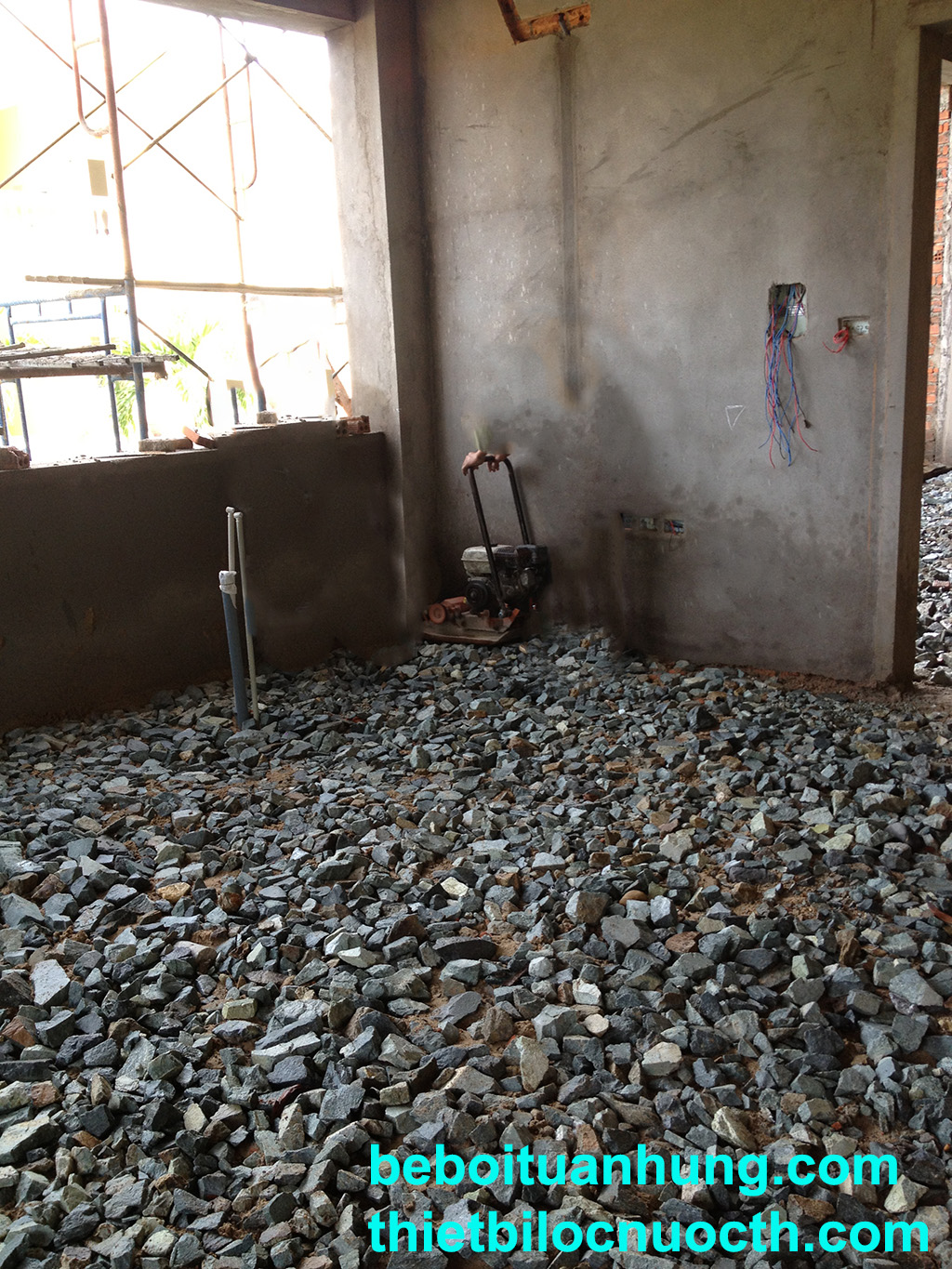

Rải đá san, đầm nền tầng 1 trung tâm phục hồi chức năng (Ảnh 3).

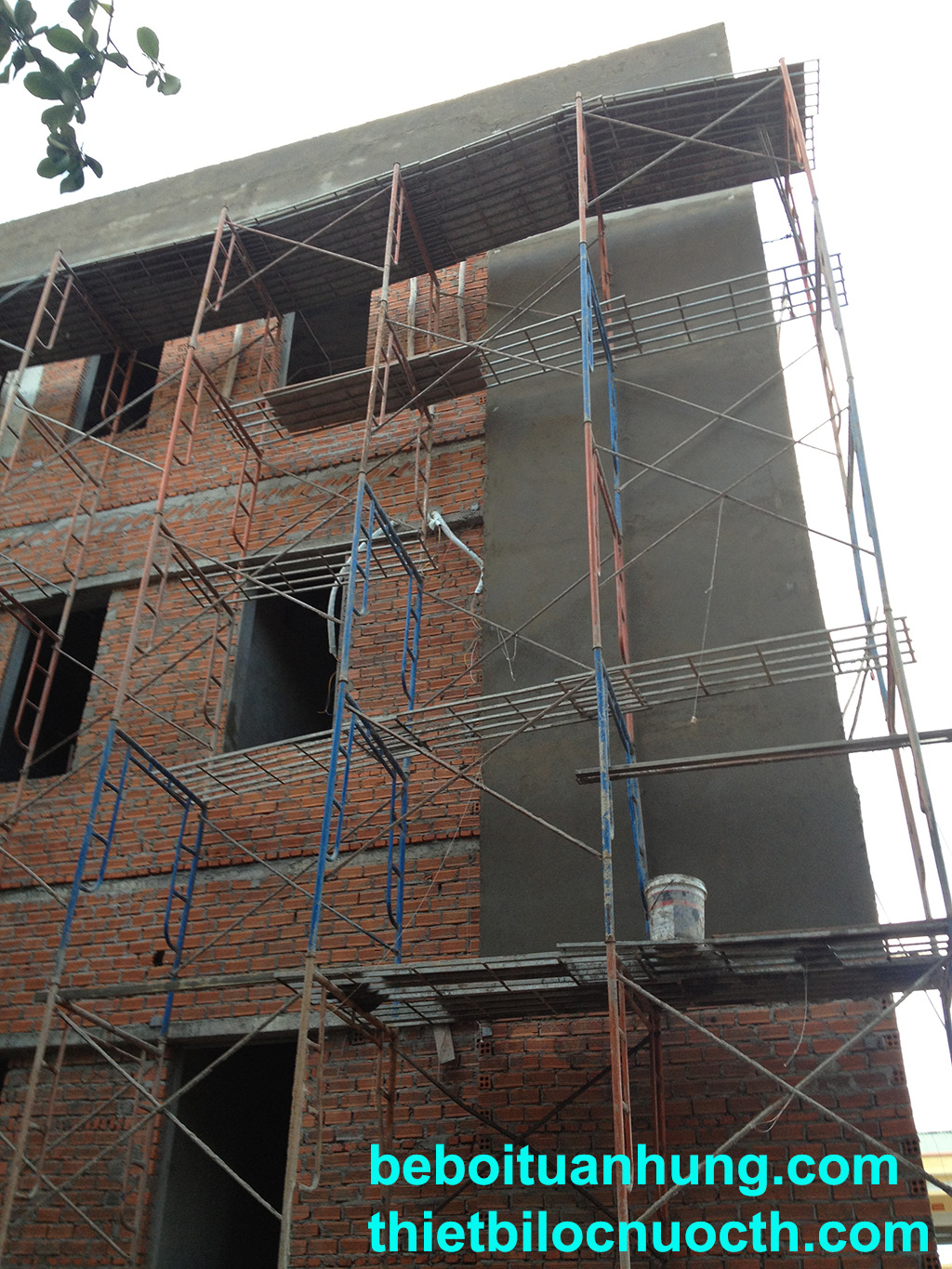

Trát tường ngoài trục 1 – 4 trung tâm phục hồi chức năng (Ảnh 4).

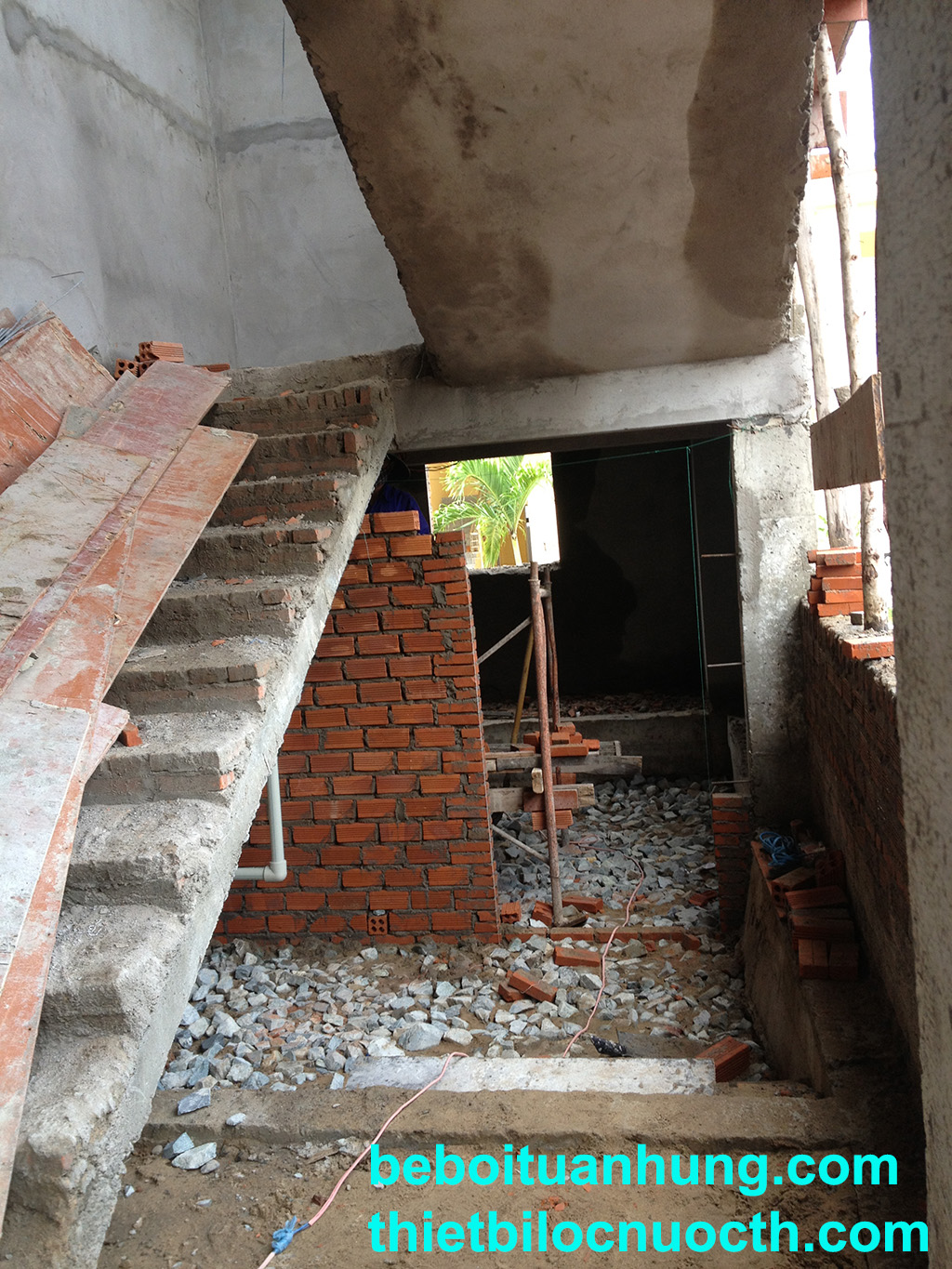

Xây tường kho tầng 1 trung tâm phục hồi chức năng (Ảnh 5).
Hà Nội, Ngày 09 Tháng 11 Năm 2016
P.Thông Tin
